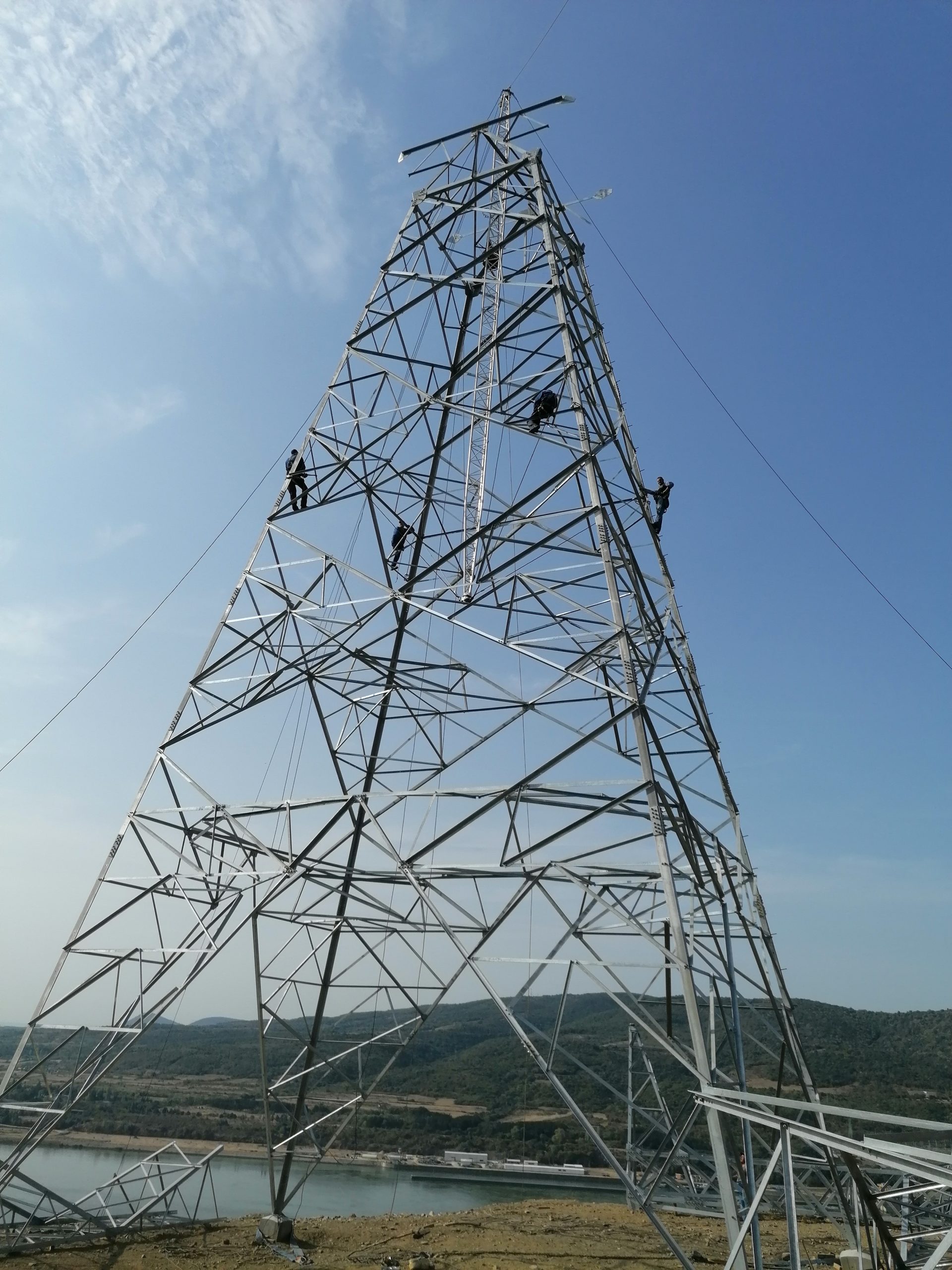

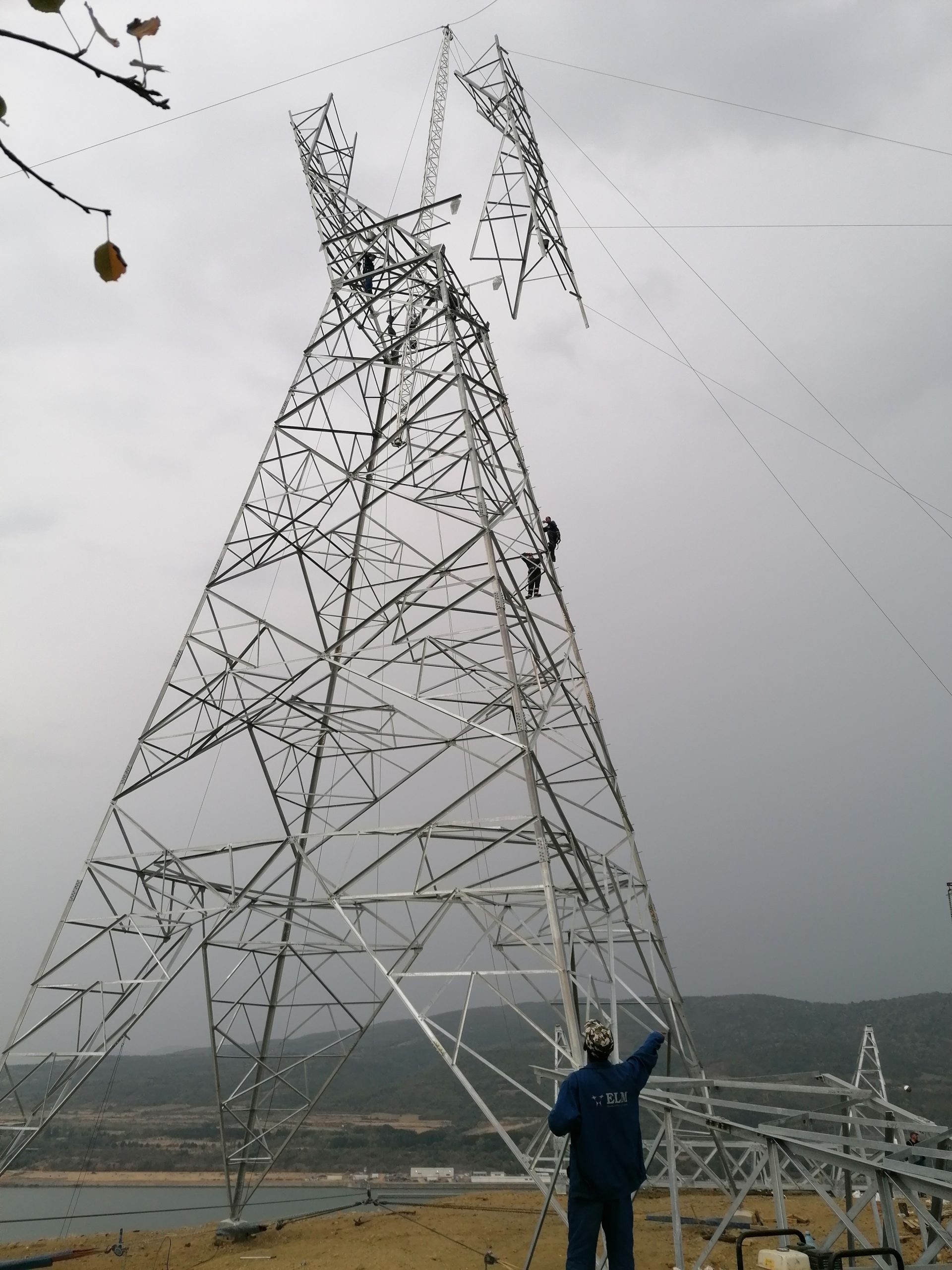

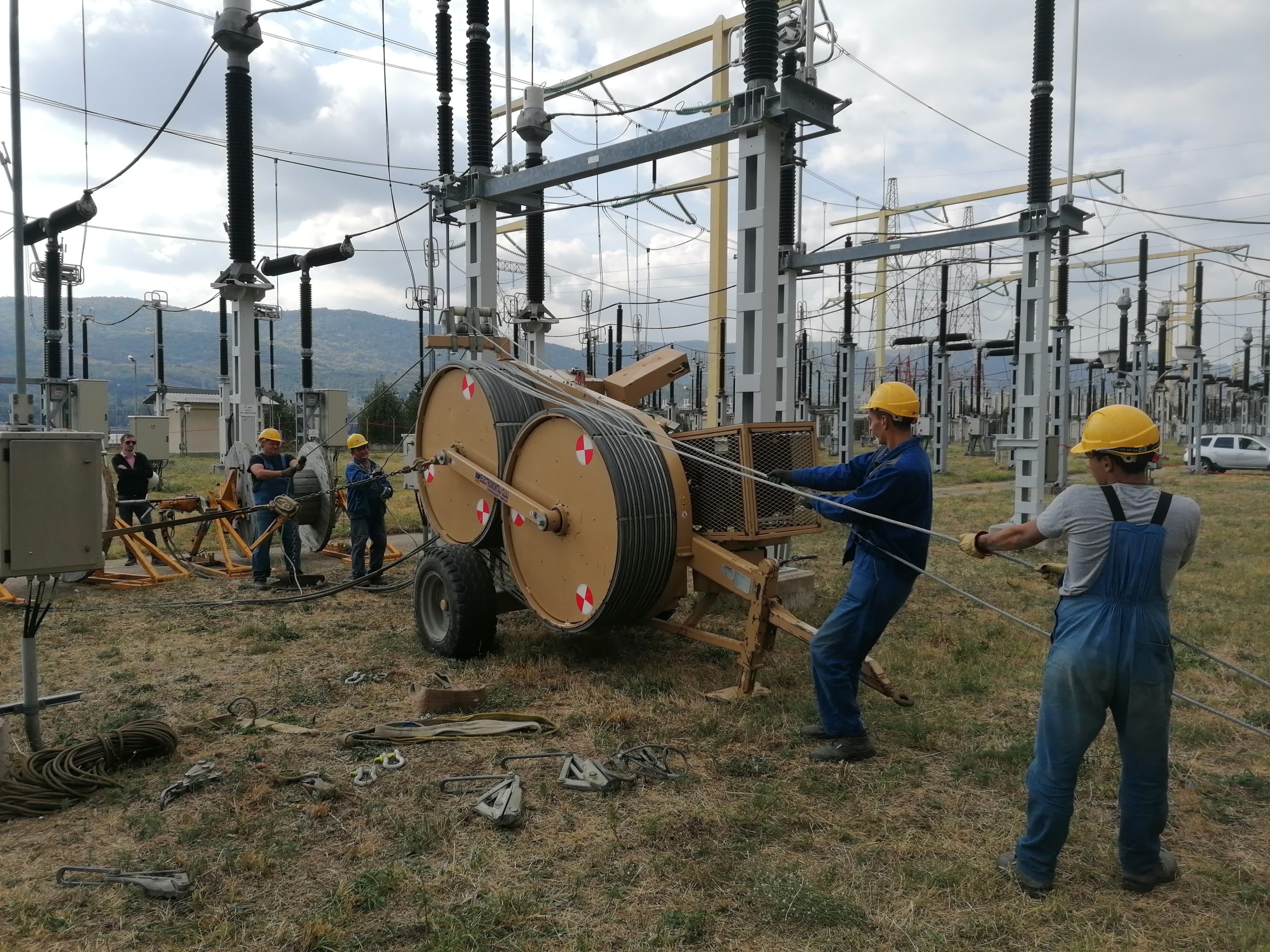

Lucrarea este parte a proiectului de închidere a Inelului de 400 kV al României în zona de sud-vest și reprezintă o investiție majoră pentru România având un rol esențial atât pentru securitatea energetică a țării cât și pentru dezvoltarea economiei locale.

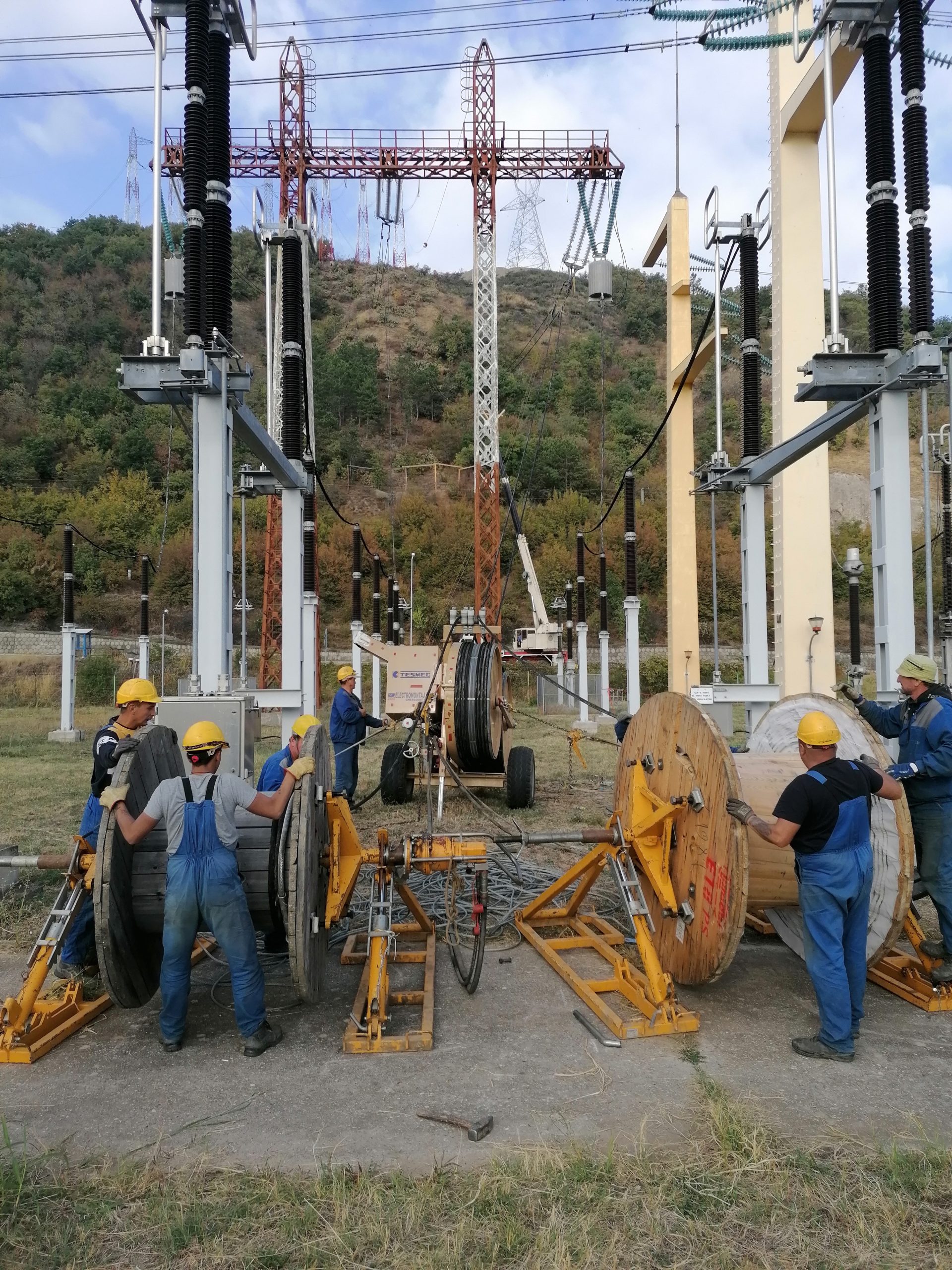

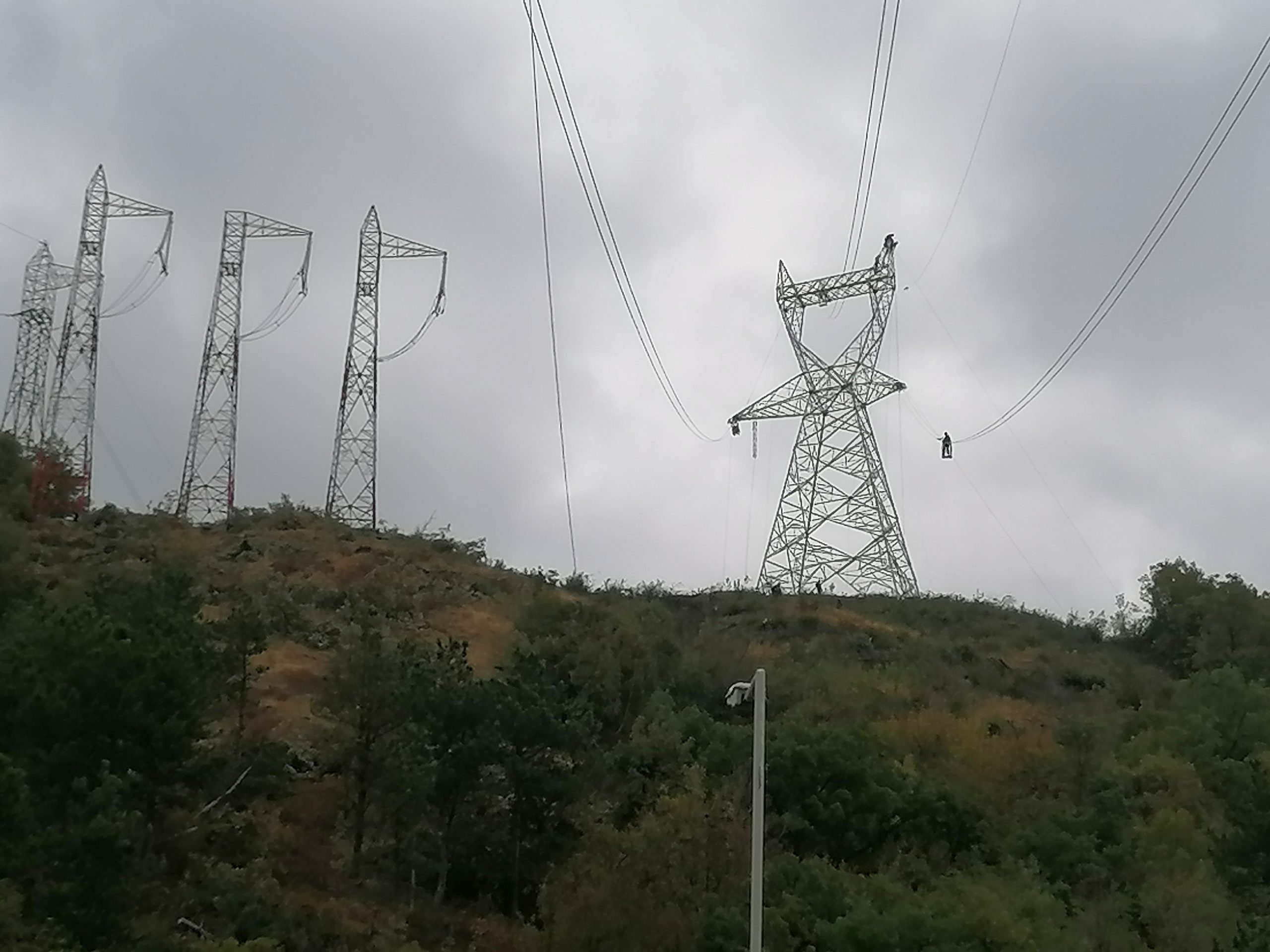

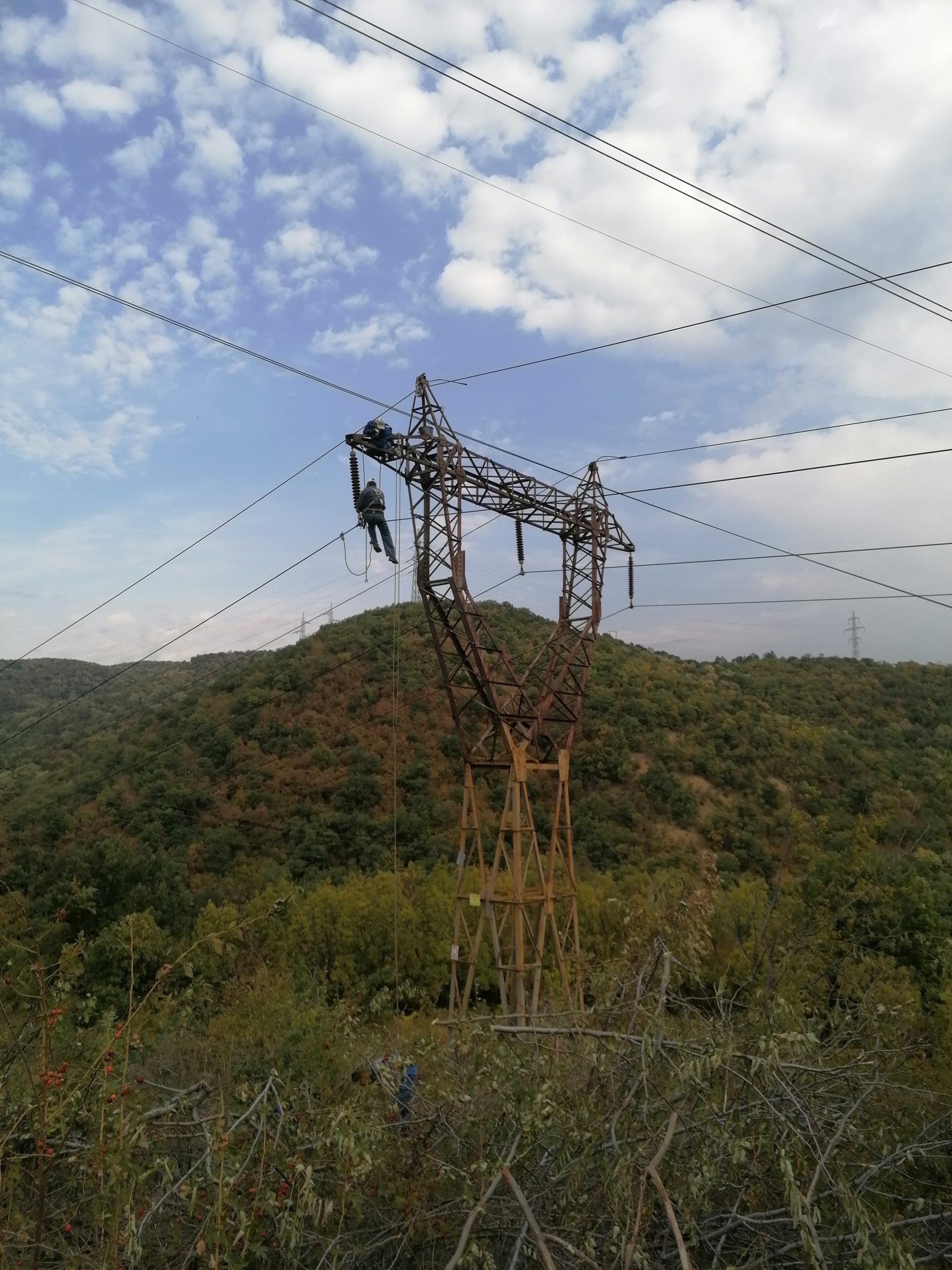

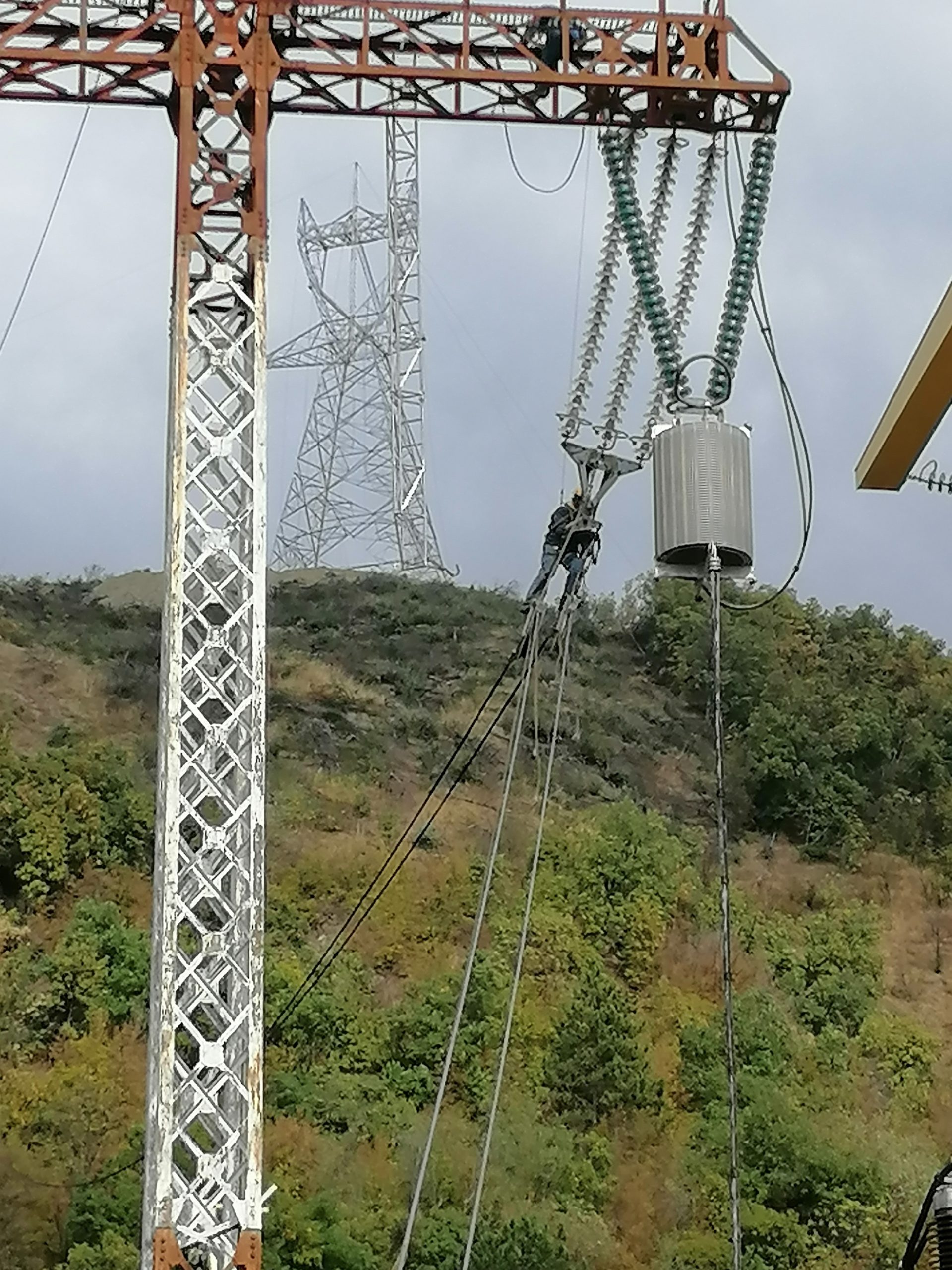

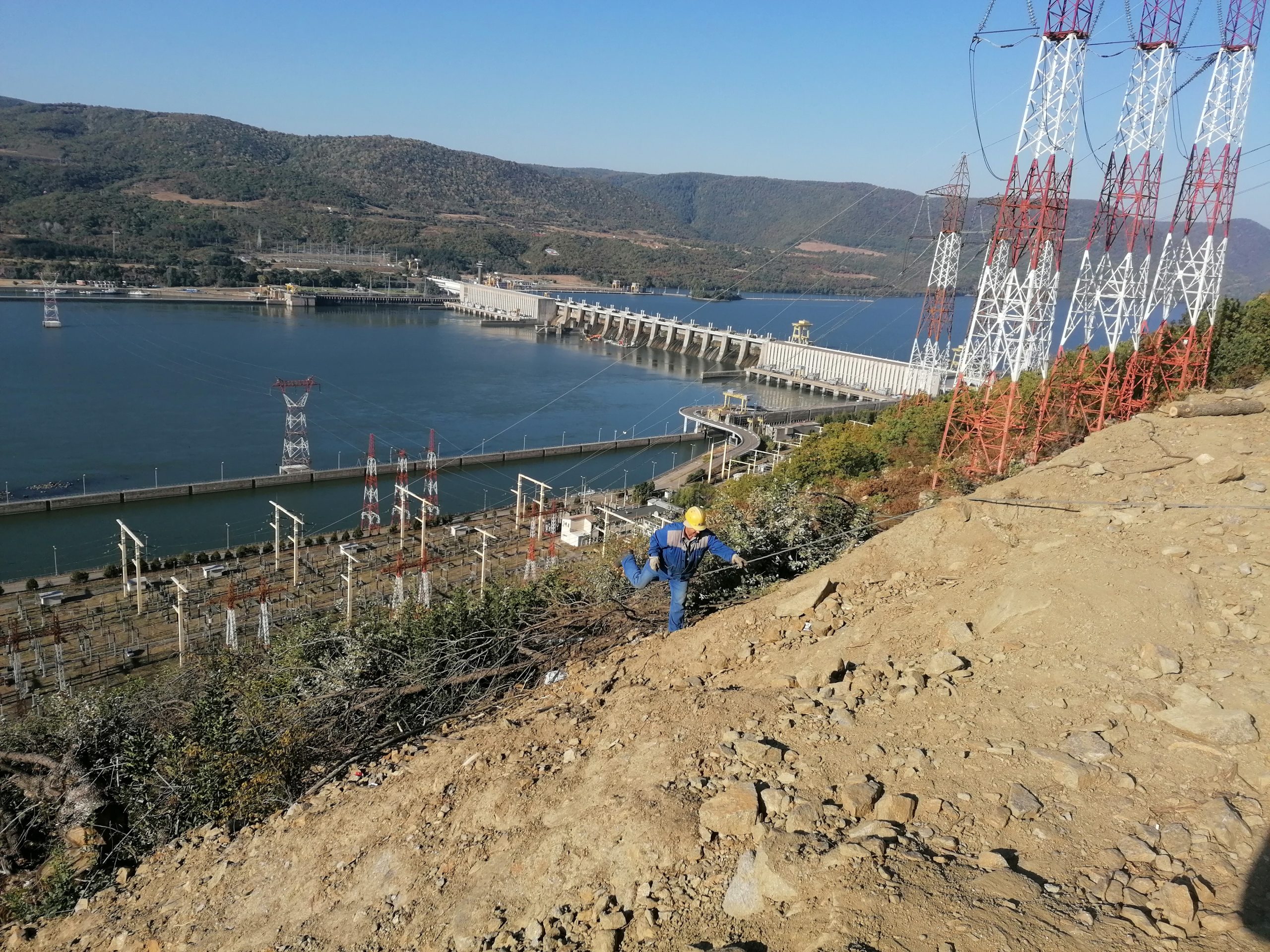

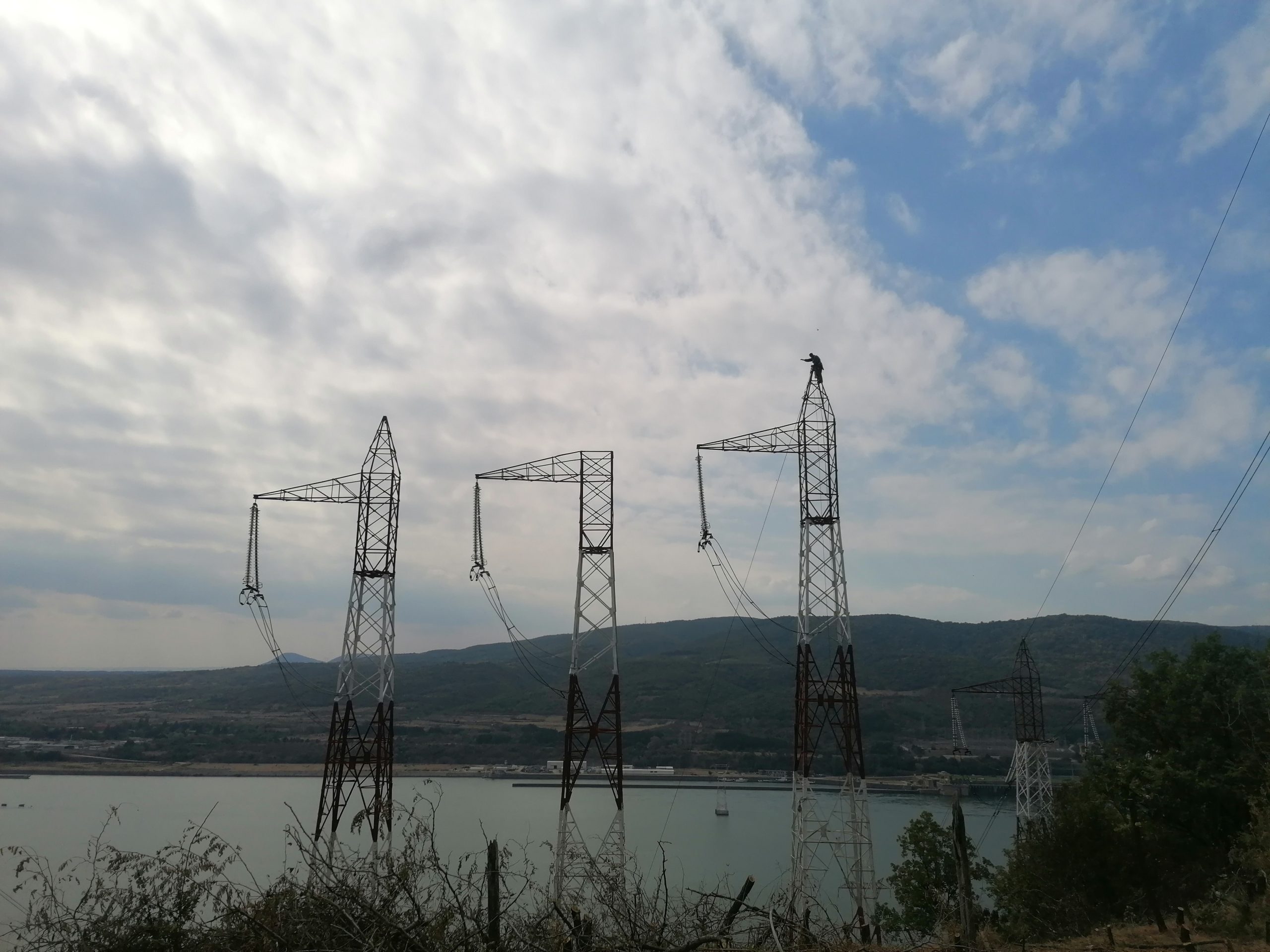

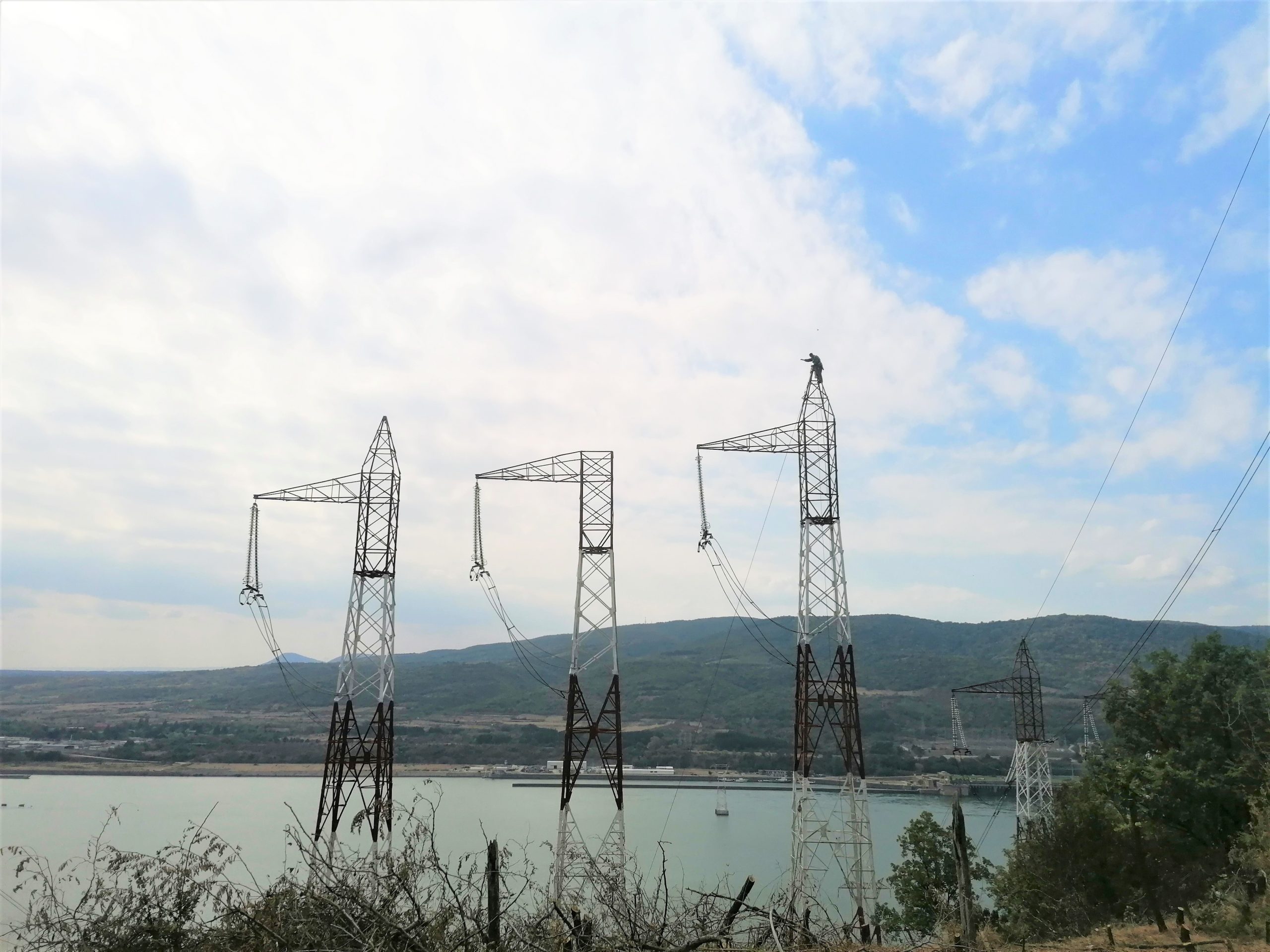

Intervențiile s-au desfășurat cu precădere în zona Porțile de Fier cu traversare peste calea ferată și peste drumul național, așadar au fost necesare operațiuni suplimentare de siguranță și ritmul de execuție fiind condiționat de traficul din zonă dar și de mersul trenurilor (lucrările fiind posibile doar când linia ferată este scoasă de sub tensiune).
